日升月落,,,,,,斗转星移,,,,,,
在壮阔无垠的塔克拉玛干沙漠上,,,,,,
每一帧都是能源人奋进的最佳影像,,,,,,
每一滴汗水都是能源人辛勤的注脚。。。。。。。
七月,,,,,,发电人奋斗的时光,,,,,,在设备调试中绽放!
七月,,,,,,每一台设备的轰鸣,,,,,,都成为凯旋的乐章!

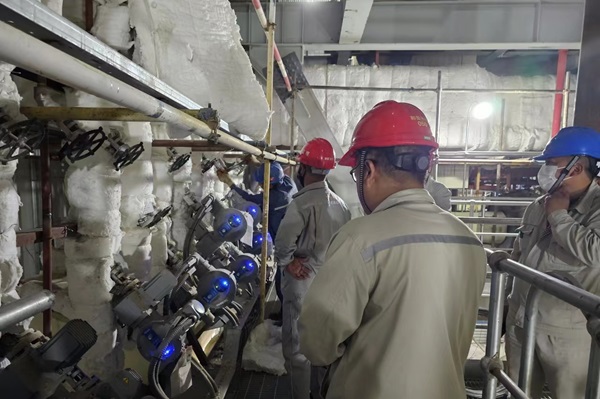

7月9日,,,,,,辅汽系统吹管工作完成,,,,,,炉侧供汽管道已具备投运条件,,,,,,为锅炉酸洗提供了可靠、稳定的汽源。。。。。。。

7月13日,,,,,,1号炉酸洗工作结束,,,,,,锅炉水侧受热面结垢已顺利清除,,,,,,消除污垢因其导热性差,,,,,,热阻极大对锅炉传热、安全等方面带来的不利影响。。。。。。。

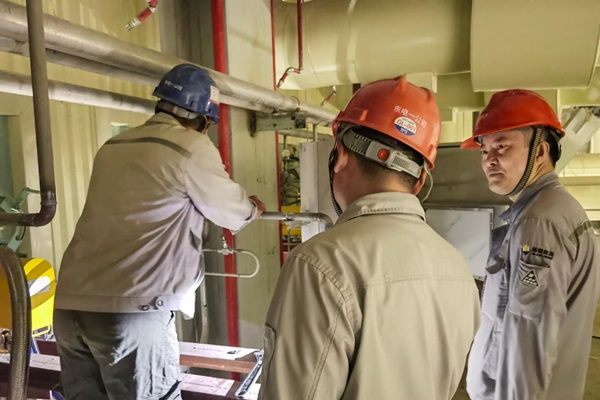

7月19日,,,,,,1号炉风烟系统风量、风压标定工作、风烟系统各项调试工作、六大风机、空预器;;;;;;;;ぢ呒匝楣ぷ骶阉忱瓿,,,,,,1号炉风烟系统已具备正常运行、监视调整条件。。。。。。。

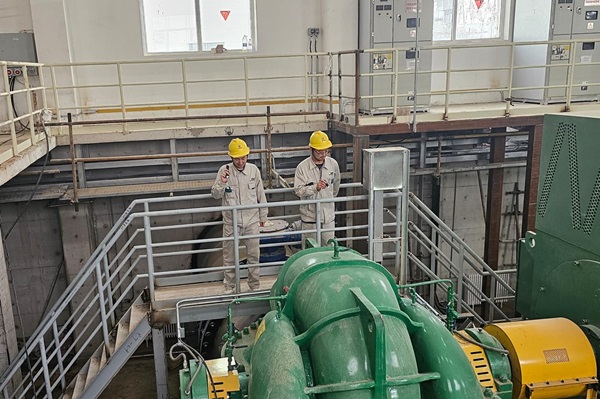

7月20日,,,,,,1号机两台循环水泵试运完成,,,,,,凝汽器水侧—循环水泵—间接冷却塔水路已畅通,,,,,,1号机组循环冷却水系统工作正常。。。。。。。

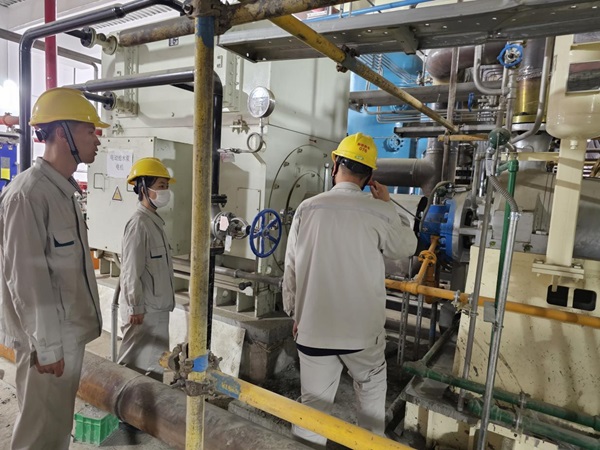

7月21日,,,,,,电动给水泵试运行正常,,,,,,;;;;;;;;ぢ呒痛匝橐淹瓿,,,,,,阀门动作精准灵活,,,,,,1号锅炉上水工作最重要的一环已具备安全投运基础。。。。。。。

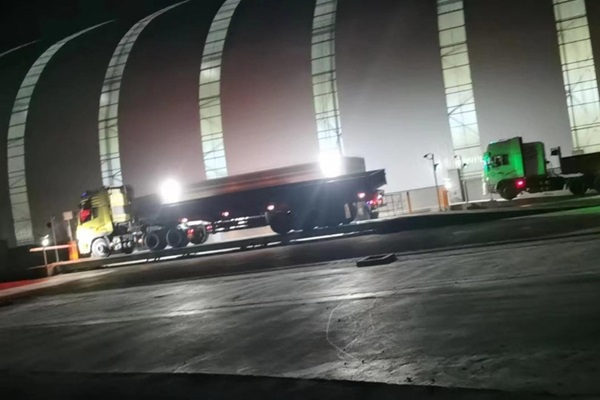

7月28日,,,,,,入厂煤顺利进入厂区,,,,,,为锅炉点火做好充分准备。。。。。。。

7月30日,,,,,,1号锅炉等离子点火装置拉弧试验正常,,,,,,1号锅炉首次点火已具备硬件基础。。。。。。。

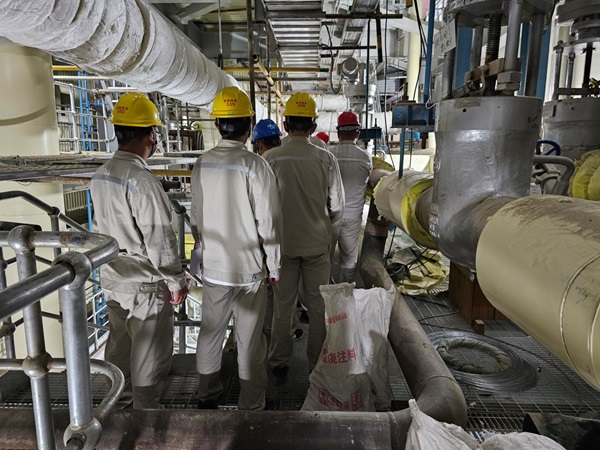

7月31日,,,,,,1号机汽动给水泵主汽阀、调阀拉阀试验顺利结束,,,,,,小机油压连锁试验、小机仿真试验完成,,,,,,为之后即将进行的给水泵切换调试工作做好基础保障。。。。。。。
回首七月,,,,,,
平凡的辛苦也是光荣的闪耀;;;;;;;;
展望八月,,,,,,
我们一起前行,,,,,,
续写属于和田能源公司最美的诗篇!
